提效降本,助力运营商快速实现网络虚拟化——中兴通讯一站式NFV集成服务解决方案

发布时间:2020-03-25 作者:胡兵 陆晓燕 中兴通讯

网络功能虚拟化(NFV,Network Function Virtualization)是电信级业务云化的核心技术和架构,是未来网络演进的必然趋势。借助于网络功能虚拟化(NFV)技术,运营商通过底层硬件资源池及上层应用软件的软硬件解耦技术,底层实现了硬件资源共享,降低了硬件OPEX/CAPEX支出,上层增强了业务可扩展性及业务快速响应能力。但NFV网络引入也带来了多厂商及软硬件解耦的变化,如何实现快速高效的多厂商集成交付,已成为运营商网络转型的关键问题。

中兴通讯是NFV融合产品解决方案领导者,对行业客户在NFV建设过程中的需求有着深刻理解,通过对多个NFV项目集成经验进行提炼,开发了端到端、一站式NFV集成服务解决方案。该方案内容涵盖集成设计、集成部署、集成测试、集成验收和集成管理等五大集成场景。五大场景对集成工作内容进行了细化,提供了工作流程及工具支撑,引入自动化工具打通从集成设计到集成验收全方位端到端业务流程;同时可根据客户需求实时定制集成设计并验证可行性,设计验证完成后输出网络集成所需的配置文件及详细设计文档,配置文件可导入集成部署工具进行端到端、全静默集成部署,并进行客户定制的自动化验收,实现了集成部署、测试的“零干预”,大幅缩短集成部署/验证时间。NFV集成服务解决方案由五大能力、一个集成生态圈和四大中心组成,五大能力通过四大中心的自动化工具进行贯通、落地和积累,最终实现在整个集成流程生命周期中从集成规划设计、网络部署到集成测试端到端,实现集成设计与客户需求之间的“零距离”,有效解决运营商NFV网络集成的痛点(见图1)。

NFV集成服务能力具体体现在端到端设计能力、集成和验证能力、端到端交付能力、远程交付能力和集成自动化能力五个方面。
-端到端设计能力:中兴通讯具备NFV网络全系列产品、CT/IT全业务场景的设计支持能力及1000+集成场景的设计经验,具备端到端设计能力。
-集成和验证能力:中兴通讯目前在全球建设有4个Openlab实验室、10+专业实验室,配备1000+台、100+种服务器&存储&交换设备和业界主流云平台,具备为预集成提供部署环境的能力,并和业界主流厂家开展兼容性测试,从而降低商用风险,实现完美交付。
-端到端交付能力:中兴通讯具备30年通信行业经验,并积累了320+成熟商用/PoC项目的现场交付经验。交付现场由专业的集成专家&项目管理团队负责,按照既定的流程和规范,对系统集成项目启动、项目沟通、需求调研、系统设计、安装施工、安装部署、测试验收等过程实施有效的控制,保障项目整体过程的可控性,确保所交付的系统正常运行,最终满足客户需求。
-远程交付能力:中兴通讯已开始对业界先进的远程交付模式和方法进行研究;启动对远程交付所涉及的业务布局、政策、流程、质量管理、网络安全的设计。
-集成自动化能力:中兴通讯借助端到端AIC自动化集成中心,实现集成业务流程的打通和业务内容的快速流转,最终实现全流程、自动化的网络规划设计、集成测试、安装部署。

一个集成生态圈

NFV网络的发展和普及,使得CT和IT间的边界越来越模糊,企业及合作伙伴的依赖性越来越高,相互交织、融合发展成为主流趋势。中兴通讯基于NFV分层架构,在每一分层领域均联合行业主流技术合作伙伴共同建设NFV商业生态圈,基于开放开源的心态和原则进行技术合作创新以及产品集成解决方案联合策划和验证兼容。目前,中兴通讯已实现300+全球主流厂家软硬设备的兼容。

四大中心

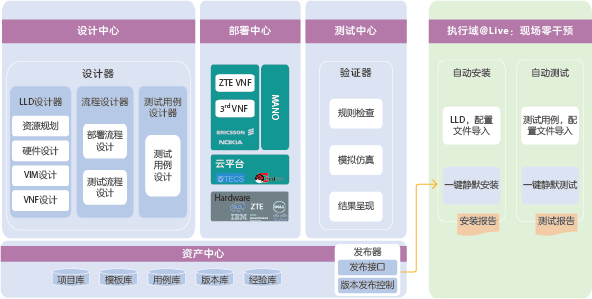

四大中心是中兴通讯AIC自动化集成工具的核心组成部分,包括设计中心、部署中心、测试中心和资产中心(见图2)。
-设计中心:通过GUI界面汇总硬件、云平台、MANO及VNF部署所需配置参数和资源要求,自动生成集成场景组件实例化参数文件和设计文档。
-部署中心:接收设计中心生成的实例化参数文件,完成硬件、云平台、MANO及VNF的部署,并完成VNF局数据配置。
-测试中心:在云平台、MANO、VNF完成部署后,通过测试工具进行云平台及VNF的各项测试,验证各功能组件是否达到设计要求。
-资产中心:对集成项目过程数据进行管理,沉淀集成经验,更新集成资产库,为三大功能中心提供能力支撑。

实践案例

中兴通讯一站式NFV集成服务解决方案已在全球多个NFV商用局/PoC项目进行了成功应用,帮助运营商实现虚拟化核心网的快速集成,极大降低了虚拟化网络集成难度和集成成本,提高了集成质量和集成速度,助力运营商快速实现网络虚拟化转型。

AIC自动化集成工具助力中国移动NFV网络云快速部署

在中国移动NFV网络云二期项目中,中兴通讯在移动NFV网络云化北大区的云资源池建设过程中借助AIC自动化集成工具,现场仅1名工程师,4天输出集成规划LLD;14小时内完成了资源池全部1006台服务器的虚层安装和调试、部署工作;5小时完成NFVO+和VNFM的部署;单业务网元部署时长为45~55分钟,且全部操作一次性通过。该项目验证了AIC集成工具大规模、自动化的集成能力,大幅提升客户NFV网络云部署效率,实现了降本增效。

AIC自动化集成工具在天津联通5GC实验局成功应用

2018年天津联通在5GC试验局集成时,使用AIC集成工具在7.5小时内实现了5GC网络从虚层到网元的自动化部署,有效缩短了试验局建设时间,验证了中兴通讯自动化、快速的NFV集成能力。
通过大量的项目实践,中兴通讯一站式NFV集成服务已积累了丰富的集成经验,未来,中兴通讯将持续努力为客户带来全球领先的端到端集成解决方案,提供最优质的集成服务,化繁为简,助力客户实现定制化、多样化、健壮性的NFV网络。
